마이크로소프트가 죽은 원전을 되살리고, 두산에너빌리티는 3~4배 올랐습니다. SMR이 왜 AI 수혜주가 됐는지, 그리고 그 열기에 숨은 '시차'까지 균형 있게 정리했습니다.

2024년, 마이크로소프트가 세상을 놀라게 한 계약을 맺었습니다. 1979년 미국 최악의 원전 사고가 났던 바로 그곳, 쓰리마일섬 원전을 되살려 AI 데이터센터 전기를 받겠다는 겁니다. 20년치 전력을 통째로 사는 조건이었죠. 죽었던 원전이 AI 때문에 부활한 이 장면이, 지금 벌어지는 ‘원전 르네상스’의 상징입니다.

1편에서 AI 전력난의 돈이 발전·전달·냉각 세 갈래로 흐른다고 했죠. 오늘은 그중 가장 뜨거운 발전 — 특히 원전, 그중에서도 **SMR(소형모듈원자로)**이 왜 갑자기 AI 수혜주가 됐는지 봅니다. 다만 결론부터 말하면, 이 테마는 매력과 함정이 함께 있습니다. 둘 다 정직하게 짚겠습니다.

왜 하필 원전인가 — AI가 원하는 전기의 조건

AI 데이터센터가 원하는 전기에는 까다로운 조건이 있습니다. 24시간 끊기지 않고, 대량이며, 가급적 탄소를 안 내뿜는 전기. 태양광·풍력은 해가 지고 바람이 멎으면 끊기니(간헐성) 데이터센터의 24시간 가동과 안 맞습니다. 그 조건을 충족하는 게 원자력이에요. 그래서 한때 사양산업 취급받던 원전이 AI 덕분에 화려하게 복귀한 겁니다.

여기서 SMR이 등장합니다. 기존 대형 원전과 뭐가 다른지 보죠.

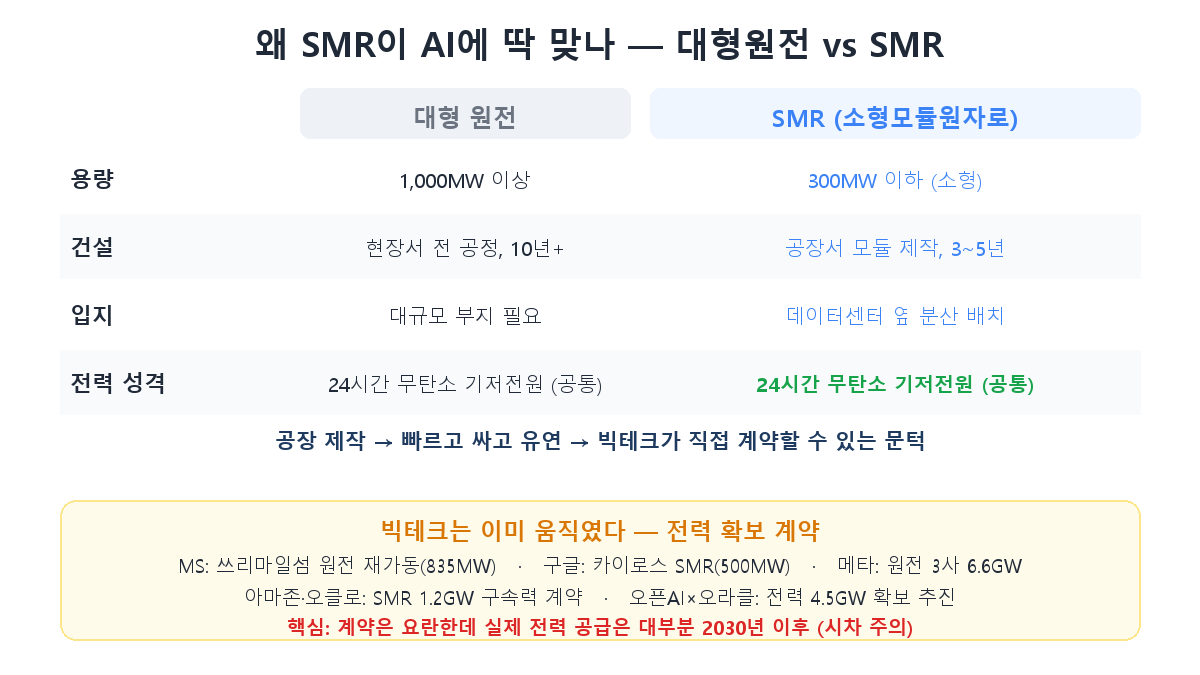

대형원전 vs SMR 비교와 빅테크 전력 확보 계약

대형 원전은 1,000MW 이상 대용량이지만, 부지에서 전 공정을 지어 10년 넘게 걸리고 대규모 땅이 필요합니다. 반면 SMR은 300MW 이하의 작은 원자로를 공장에서 모듈로 찍어내 현장에서 조립하는 방식이라, 건설이 3~5년으로 짧고 데이터센터 옆에 분산 배치할 수 있습니다. 레고 블록처럼 표준화된 원전을 필요한 만큼 갖다 붙이는 개념이죠. 빠르고, 상대적으로 싸고, 유연하다 — 그래서 빅테크가 직접 계약할 수 있는 문턱까지 내려온 겁니다.

실제로 빅테크는 이미 움직였습니다. MS의 쓰리마일섬(835MW), 구글-카이로스 SMR(500MW), 메타의 원전 3사 6.6GW, 아마존-오클로 SMR 1.2GW, 오픈AI-오라클의 4.5GW 확보 추진까지. AI 시대 전기 확보 경쟁이 원전으로 번진 겁니다.

한국은 ‘원전 파운드리’로 뛴다

반도체 시리즈에서 TSMC를 ‘남의 설계도로 칩을 만드는 파운드리’라고 했죠(5편). 원전에도 똑같은 구도가 생겼습니다. 미국 SMR 설계 회사들(뉴스케일·엑스에너지·테라파워)이 설계를 하면, 그 원자로의 핵심 부품(압력용기·증기발생기 같은 대형 주단조품)을 실제로 만들 수 있는 곳이 전 세계에 몇 안 됩니다. 그중 하나가 두산에너빌리티예요. 이 회사가 ‘글로벌 원전 파운드리’를 표방하며 미국 3대 SMR 개발사 모두에 부품을 대기로 한 게, 두산이 SMR 대장주로 떠오른 이유입니다. 창원에 8,000억을 들여 SMR 전용 공장(연 20기 생산)도 짓고 있고요.

여기에 정책도 붙었습니다. 정부가 2026년 원전 산업 육성에 9,000억(SMR 제조기술 3,000억 포함) 예산을 편성했고, 한수원·한전기술·우리기술 등이 설계·계측제어에서 각자 역할을 맡는 ‘K원전 원팀’ 구도가 짜였습니다.

그런데 — 열기와 실적 사이의 ‘시차’

여기까지가 강세론입니다. 이제 반대편도 정직하게 봐야 합니다. 이게 오늘 글의 진짜 핵심이에요.

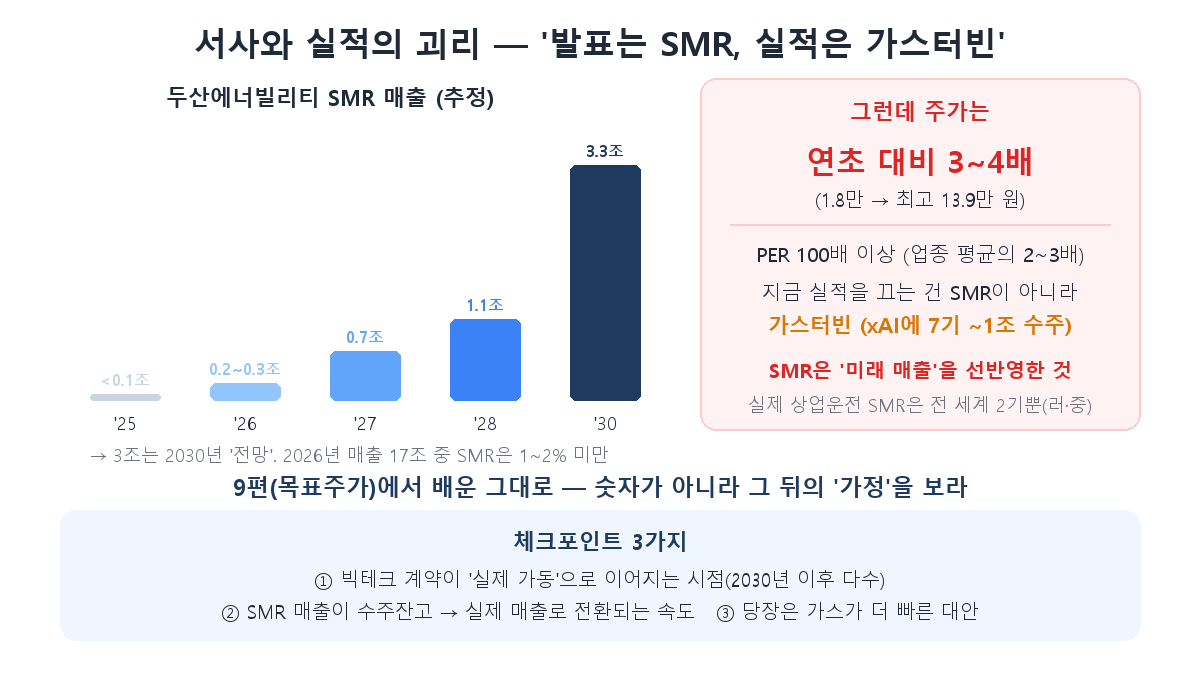

두산 SMR 매출 추정과 주가의 괴리 — 발표는 SMR, 실적은 가스터빈

두산에너빌리티 주가는 2026년 들어 연초 1.8만 원에서 최고 13.9만 원까지, 3~4배 뛰었습니다. PER은 100배를 넘겼죠(업종 평균의 23배). 그런데 정작 **두산의 SMR 매출은 2026년 2,0003,000억 원 수준** — 전체 매출 17조의 1~2%에 불과합니다. 지금 두산의 실적을 실제로 끌고 있는 건 SMR이 아니라 가스터빈입니다(일론 머스크의 xAI에 가스터빈 7기, 약 1조 원어치를 수주했죠). SMR 매출이 3조를 넘는다는 건 2030년 전망치일 뿐입니다.

즉 지금 주가는 아직 오지 않은 미래 매출을 선반영한 겁니다. 9편(목표주가의 해부)에서 배운 교훈이 그대로 적용됩니다 — 숫자에 감탄하기 전에 그 뒤의 ‘가정’을 보라는 것. SMR 대장주라는 서사와 현재 실적 사이에는 큰 간극이 있습니다.

시차는 더 근본적입니다.

  • 상업운전 중인 SMR은 전 세계에 딱 2기뿐입니다(러시아 부유식, 중국 고온가스로). 미국·한국 기술로 상업 가동 중인 SMR은 아직 없습니다. 한국 i-SMR은 2030년대 중반 상용화가 목표인데, 그마저 계속 뒤로 밀려왔습니다.
  • 빅테크 계약도 ‘발표’와 ‘실제 가동’은 다릅니다. 구글-카이로스는 2030년부터, 메타 물량은 2027~2034년에 걸쳐 전력이 나옵니다. 지금 당장의 AI 전력난과는 타이밍이 안 맞아요.
  • 미국 대표 SMR 기업 뉴스케일은 2023년 유타 프로젝트가 발전단가 53% 급등으로 취소된 전례가 있고, 2026년 2월엔 SMR주가 무더기로 급락(오클로 -21%, 뉴스케일 -20%)하기도 했습니다.

그래서 “당장 급한 불"은 오히려 가스발전이 끄고 있습니다. 건설이 빠르고 비용이 낮아, 전력망이 못 따라오는 지금은 가스가 가장 현실적인 대안이라는 거죠. 두산 실적을 가스터빈이 끄는 게 우연이 아닙니다.

투자자의 관전 포인트

  • SMR은 ‘장기 테마’, 지금 실적은 ‘가스’: 이 둘을 섞으면 안 됩니다. 지금 원전주의 실적 개선은 대부분 대형원전·가스터빈에서 나오고, SMR은 수주잔고와 미래 추정에 가깝습니다.
  • 체크할 것은 ‘전환 속도’: 화려한 빅테크 계약이 실제 가동(대부분 2030년 이후)으로, 수주잔고가 실제 매출로 얼마나 빠르게 전환되는지 — 그 속도가 밸류에이션을 정당화하느냐가 관건입니다.
  • 밸류에이션 과열은 실재: 연초 대비 3~4배, PER 100배 이상은 이미 많은 기대를 반영한 가격입니다. 4편(슈퍼사이클)에서 본 “이번엔 다르다"의 원전 버전이 지금 벌어지고 있습니다.

정리

  • AI가 원하는 전기(24시간·대량·무탄소) 조건 때문에 원전이 부활했고, 공장에서 찍어내는 SMR이 데이터센터 옆에 붙일 수 있는 대안으로 떠올랐습니다. 빅테크는 이미 대규모 전력 확보 계약에 나섰습니다.
  • 한국은 ‘원전 파운드리’(두산에너빌리티가 미국 3대 SMR사에 부품 공급) + 정책 지원으로 수혜 구도를 짰습니다.
  • 하지만 열기와 실적 사이엔 큰 시차가 있습니다 — 상업운전 SMR은 전 세계 2기뿐, 두산 SMR 매출은 전체의 1~2%, 빅테크 전력은 대부분 2030년 이후. 지금 실적은 SMR이 아니라 가스터빈이 끕니다. 서사가 아니라 전환 속도를 보세요.

다음 3편은 ‘전달’ 차례입니다. 발전한 전기를 데이터센터까지 나르는 설비 — 변압기와 전선이 왜 반도체만큼 올랐는지, HD현대일렉트릭·효성중공업의 이야기를 풀어봅니다.

⚠️ 이 글은 AI를 활용해 투자 관련 내용을 공부하며 정리한 글입니다. 특정 종목이나 투자 방식에 대한 권유가 아니며, 내용에 오류가 있거나 최신 정보와 다를 수 있습니다. 실제 투자 전에는 공식 자료를 직접 확인하시기 바랍니다. 투자 판단과 그 결과에 대한 책임은 투자자 본인에게 있습니다.

인용된 수치와 전망은 해당 시점의 것이며 언제든 바뀔 수 있습니다.
